Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

tăng
a a
giảm
In bài viết
Từ sau lễ phát động ra quân đầu năm 2025, Dự án Nhà máy Nhiệt điện (NMNĐ) Long Phú 1 đã có những bước chuyển động tích cực, mạnh mẽ và rõ nét. Tâm điểm hiện nay là công tác lắp đặt Lò hơi – “trái tim” của Nhà máy đang được đẩy nhanh tiến độ thi công, cùng hàng loạt hạng mục quan trọng khác đang được gấp rút hoàn thiện, sẵn sàng triển khai đồng bộ trong thời gian tới.

Gấp rút thi công Lò hơi

Trên công trường Dự án NMNĐ Long Phú 1, không khí thi công đang nóng lên từng ngày. Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) phối hợp chặt chẽ cùng Tổng công ty Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) triển khai lắp đặt Lò hơi cho cả hai Tổ máy số 1 và 2. Những khối kết cấu, thiết bị áp lực đầu tiên đã được dựng lên, thiết bị chính liên tục được tập kết và đưa vào vị trí lắp đặt. Hai cẩu tháp lớn phục vụ thi công cũng vừa hoàn tất lắp dựng, chuẩn bị cho các giai đoạn tiếp theo.

Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

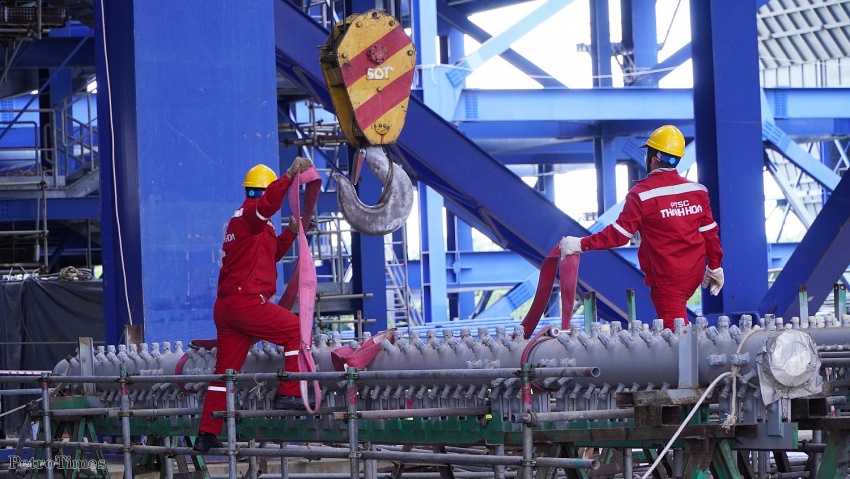

Tâm điểm hiện nay trên công trường Dự án Long Phú 1 là công tác thi công lắp đặt thiết bị Lò hơi của cả 2 Tổ máy 1 và 2.

Toàn bộ công tác lắp đặt và giám sát thiết bị đều do đội ngũ kỹ sư, chuyên gia của Ban QLDA và PTSC chủ trì triển khai. Điều này cho thấy sự chủ động, năng lực nội lực và tinh thần trách nhiệm cao của các đơn vị thực hiện. Đến nay, các hạng mục lắp đặt đều đảm bảo yêu cầu về kỹ thuật, an toàn và tiến độ đề ra. Dự kiến, cả hai Lò hơi sẽ được hoàn thành lắp đặt, thử áp trong Quý II và III năm 2026, đảm bảo tiến độ phát điện Tổ máy 1 vào Quý III và Tổ máy 2 vào Quý IV năm 2027.

Nhịp thi công cao điểm khiến đội ngũ cán bộ, kỹ sư trên công trường thường xuyên phải làm việc tăng ca, làm xuyên giờ trưa, ngày cuối tuần để kịp các mốc tiến độ quan trọng. Tinh thần làm việc “làm ngày không đủ, tranh thủ làm đêm”; “làm ngày làm đêm, làm thêm ngày nghỉ” – như lời Thủ tướng Chính phủ từng chỉ đạo tại các dự án trọng điểm – đã thực sự trở thành phương châm hành động của đội ngũ Ban QLDA.

Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

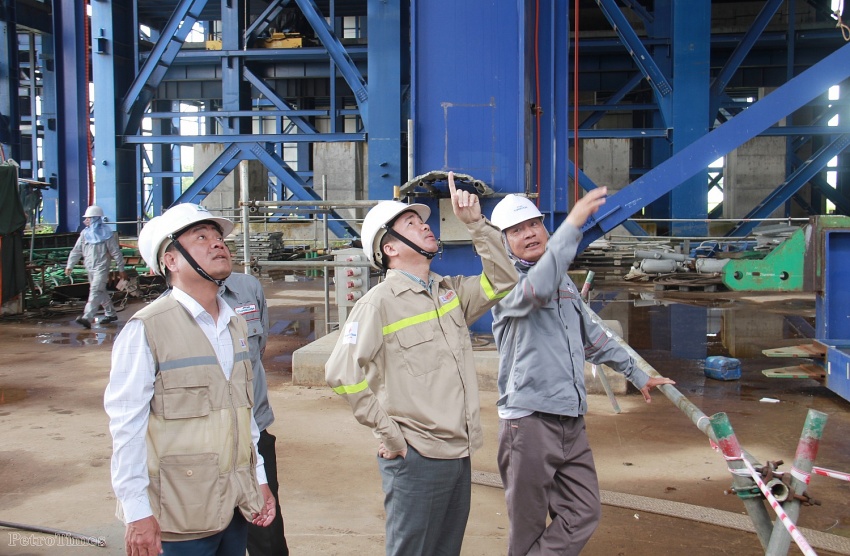

Ông Hà Đình Niên kiểm tra công trường, chỉ đạo công tác thi công lắp đặt thiết bị Lò hơi

Chia sẻ về tiến độ hiện tại, ông Hà Đình Niên – Trưởng Ban QLDA Long Phú 1 cho biết, song song với việc triển khai thi công hạng mục lò hơi, Ban đã cơ bản hoàn thành phát hành hồ sơ mời thầu cho các gói thầu chính của dự án. Một số gói thầu đã lựa chọn được nhà thầu, như gói ống khói, gói phòng cháy chữa cháy, gói nhà hành chính, kho xưởng dự kiến sẽ ký kết hợp đồng trong tháng 7 và bắt đầu triển khai vào tháng 8/2025. Toàn bộ công tác lựa chọn nhà thầu dự kiến hoàn tất trong Quý III năm 2025 và đồng loạt thi công trên công trường từ Quý IV năm 2025

Song song đó, công tác đàm phán với các nhà thầu OEMs hiện hữu cũng đạt nhiều tiến triển tích cực. Hầu hết các nhà thầu phụ bày tỏ thiện chí tiếp tục cung cấp thiết bị cho Dự án và sẵn sàng chia sẻ chi phí, rủi ro với Chủ đầu tư. Đây là yếu tố then chốt, quan trọng giúp Petrovietnam tận dụng tối đa vật tư, thiết bị đã có, hạn chế thay đổi thiết kế, tránh phát sinh điều chỉnh – từ đó đảm bảo tiến độ, chất lượng và mục tiêu vận hành Nhà máy vào cuối năm 2027.

Nội lực và tinh thần làm nên chuyển động

Một trong những thuận lợi lớn của Dự án Long Phú 1 hiện nay là nhân sự. Ban QLDA quy tụ được đội ngũ cán bộ kỹ sư có kinh nghiệm dày dặn trong lĩnh vực nhiệt điện. Nhiều người đã gắn bó với Long Phú 1 từ những ngày đầu, am hiểu tường tận từng hạng mục của Dự án. Bên cạnh đó, những nhân sự mới đến từ các dự án thành công như Vũng Áng, Quảng Trạch, Vân Phong… đã mang theo nhiều kinh nghiệm thực tiễn quý báu để đóng góp cho sự thành công tiếp theo tại Long Phú 1.

Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

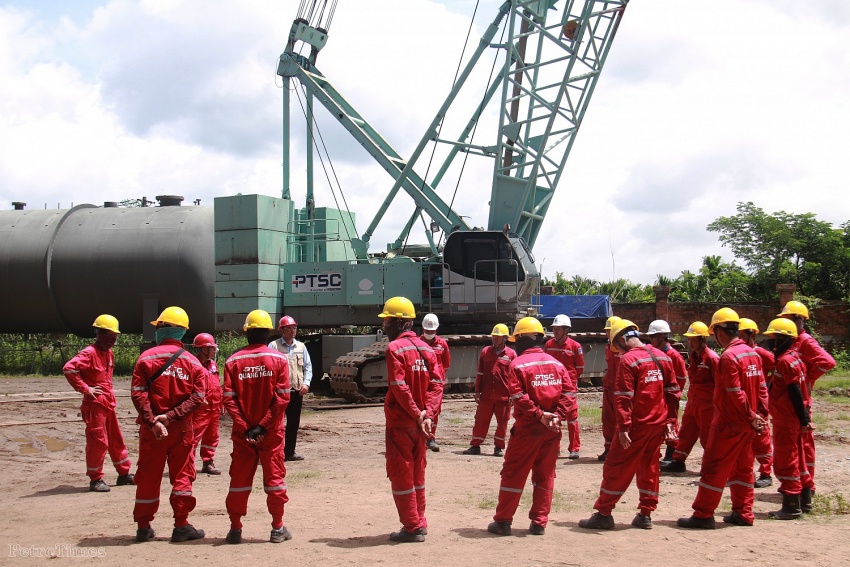

Nhà thầu PTSC họp an toàn trước khi thi công hạng mục mới

Tinh thần chuyển mình không chỉ thể hiện ở tiến độ công trường, mà còn lan tỏa mạnh mẽ trong nội bộ đội ngũ. Nhiều cán bộ từng rời dự án khi công việc tạm lắng, nay đã quay trở lại với tâm thế mới, quyết tâm cùng nhau đưa Dự án về đích. Sự gắn bó lâu dài và tinh thần trách nhiệm cao tạo nên một tập thể đồng lòng, sẵn sàng vượt qua mọi khó khăn phía trước.

Đặc biệt, sự quan tâm, chỉ đạo quyết liệt từ lãnh đạo Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) là nguồn động lực lớn cho đội ngũ trên công trường. Các cuộc họp chuyên môn, các chuyến kiểm tra, đôn đốc tiến độ được tổ chức thường xuyên nhằm kịp thời tháo gỡ khó khăn, hỗ trợ tối đa cho Ban QLDA trong suốt quá trình triển khai.

Trong bức tranh tổng thể phát triển ngành năng lượng Việt Nam, NMNĐ Long Phú 1 là một trong những dự án then chốt. Việc dự án tăng tốc trở lại và bước vào giai đoạn thi công thực chất là dấu hiệu tích cực cho thấy nỗ lực của Petrovietnam trong việc bảo đảm an ninh năng lượng quốc gia. Dưới sự chỉ đạo sát sao của Tập đoàn, cùng tinh thần quyết liệt của Ban QLDA và các nhà thầu, Long Phú 1 đang từng bước hiện thực hóa mục tiêu phát điện vào năm 2027.

Đảm bảo an ninh năng lượng quốc gia: Thêm lời giải từ Dự án NMNĐ Long Phú 1Đảm bảo an ninh năng lượng quốc gia: Thêm lời giải từ Dự án NMNĐ Long Phú 1
Một đội ngũ - Một mục tiêu, đẩy nhanh thực hiện hoàn thành Dự án NMNĐ Long Phú 1Một đội ngũ - Một mục tiêu, đẩy nhanh thực hiện hoàn thành Dự án NMNĐ Long Phú 1
Petrovietnam quyết tâm hoàn thành Dự án NMNĐ Long Phú 1 trước năm 2027Petrovietnam quyết tâm hoàn thành Dự án NMNĐ Long Phú 1 trước năm 2027
Huy động cả hệ thống chính trị toàn Petrovietnam để đưa dự án NMNĐ Long Phú 1 về đíchHuy động cả hệ thống chính trị toàn Petrovietnam để đưa dự án NMNĐ Long Phú 1 về đích
Quyết liệt chỉ đạo đẩy nhanh tiến độ Dự án Nhà máy Nhiệt điện Long Phú 1Quyết liệt chỉ đạo đẩy nhanh tiến độ Dự án Nhà máy Nhiệt điện Long Phú 1
[VIDEO] Dự án NMNĐ Long Phú 1 nỗ lực cao cho mục tiêu phát điện vào năm 2027[VIDEO] Dự án NMNĐ Long Phú 1 nỗ lực cao cho mục tiêu phát điện vào năm 2027

Lê Trúc

Cùng chuyên mục

PV GAS CA MAU: 19 năm vững vàng mạch sống năng lượng Tây Nam

Năm 2025, tròn nửa thế kỷ hình thành và phát triển của Petrovietnam và cùng 35 của PV GAS. Trong dòng chảy ấy, PV GAS CA MAU đã là một phần không thể tách rời, nối dài mạch năng lượng vùng cực Nam Tổ quốc.

Chuyện về giàn khoan hơn 40 tuổi ở ‘rốn dầu’ Bạch Hổ

Trong số những công trình mang tính biểu tượng của ngành Dầu khí Việt Nam thì giàn MSP-1 của Liên doanh Vietsovpetro là một trong những cái tên gợi lên nhiều xúc cảm nhất. Đây không chỉ là công trình giàn khoan cố định đầu tiên, nơi khởi nguồn của dòng dầu thương mại đầu tiên ở mỏ Bạch Hổ, mà còn là giàn khoan của ký ức, của niềm tin và của những năm tháng không dễ gì quên được...

Từ Ô Môn thắp sáng khát vọng năng lượng xanh

Ngày 19-8-2025, Nhà máy Nhiệt điện (NMNĐ) Ô Môn IV đã chính thức khởi công. Đây không chỉ là một mốc son trong lịch sử 50 năm phát triển của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) mà còn mang tầm vóc quốc gia khi vinh dự được Chính phủ chọn là công trình tiêu biểu khởi công chào mừng 80 năm Quốc khánh của đất nước.

Hệ thống khí Nam Côn Sơn – Trụ cột an ninh năng lượng quốc gia, biểu tượng công nghệ đường ống Việt Nam

Gần 25 năm qua, hệ thống đường ống Nam Côn Sơn (Nam Côn Sơn Pipeline - NCSP) do Công ty Đường ống Khí Nam Côn Sơn (PV GAS NCSP) đại diện Tổng công ty Khí Việt Nam (PV GAS) quản lý và vận hành đã trở thành biểu tượng của năng lực công nghệ và yếu tố chiến lược trong cơ sở hạ tầng năng lượng quốc gia. Đây là dấu ấn tự hào, đóng góp vào hành trình 35 năm hình thành và phát triển của PV GAS, đồng thời là một phần trong thành tựu 50 năm của Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam).

[VIDEO] Ý chí và quyết tâm ở Dự án NMNĐ Ô Môn IV

Việc triển khai NMNĐ Ô Môn IV đồng bộ với tiến độ Chuỗi dự án khí – điện Lô B có ý nghĩa đặc biệt: không chỉ bảo đảm hiệu quả tổng thể của toàn Chuỗi, mà còn góp phần giữ vững an ninh năng lượng quốc gia và thúc đẩy phát triển kinh tế – xã hội khu vực Đồng bằng sông Cửu Long, đặc biệt tại TP. Cần Thơ.
