Trên công trường Dự án Nhà máy Nhiệt điện Long Phú 1, các hạng mục lắp đặt bản thể Lò hơi số 1 và 2 đang được triển khai đúng tiến độ. Công tác đấu thầu, đàm phán thiết bị tiếp tục ghi nhận nhiều tín hiệu tích cực, tạo nền tảng quan trọng để dự án hoàn thành các mốc kỹ thuật đã đề ra.
Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

Nhà thầu PTSC tổ chức họp an toàn trước thi công.

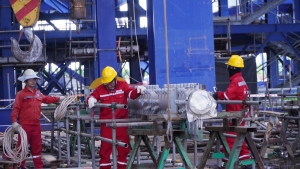

Đại diện Ban QLDA Long Phú 1 cho biết, công tác chuẩn bị mặt bằng, huy động vật tư thiết bị và nhân lực đang được triển khai đúng kế hoạch. Hiện nay, nhà thầu PTSC đã huy động hơn 300 kỹ sư, công nhân vào công trường, tập trung cho các hạng mục thi công bản thể hai lò hơi. Hai cẩu tháp lớn phục vụ lắp đặt lò hơi cũng đã hoàn thiện, tạo điều kiện thuận lợi để đẩy nhanh tiến độ lắp đặt các thiết bị chính.

Tại Lò hơi số 1, ngày 28/07/2025, nhà thầu đã hoàn tất lắp đặt 06 ống góp bộ hâm, đến ngày 30/7 tiếp tục thi công modul 3 của bộ hâm nước. Song song đó, Lò hơi số 2 cũng đang được triển khai đồng bộ, từ ngày 25/07/2025 đã tiến hành lắp thiết bị áp lực, cụ thể là modul 2 của bộ hâm nước. Trước đó, vào ngày 16/07/2025, công trường đã bắt đầu thi công phần còn lại của kết cấu thép cho cả hai lò hơi, đánh dấu giai đoạn thi công bản thể chuyển sang cao điểm.

Để đảm bảo điều kiện thi công liên tục và an toàn, toàn bộ công tác kiểm đếm, sắp xếp và vệ sinh vật tư thiết bị lò hơi đã được hoàn thành vào ngày 15/06/2025. Theo kế hoạch, PTSC sẽ tiến hành thử áp Lò hơi số 1 vào ngày 11/5/2026 và Lò hơi số 2 vào ngày 01/6/2026 – hai mốc kỹ thuật quan trọng trong hành trình chuẩn bị cho việc chạy thử tổ máy sau này.

Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

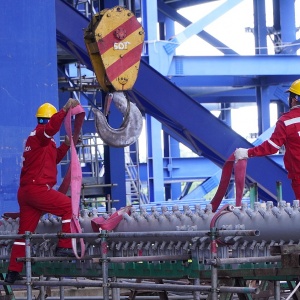

Thi công lắp đặt thiết bị áp lực cho Lò hơi số 2

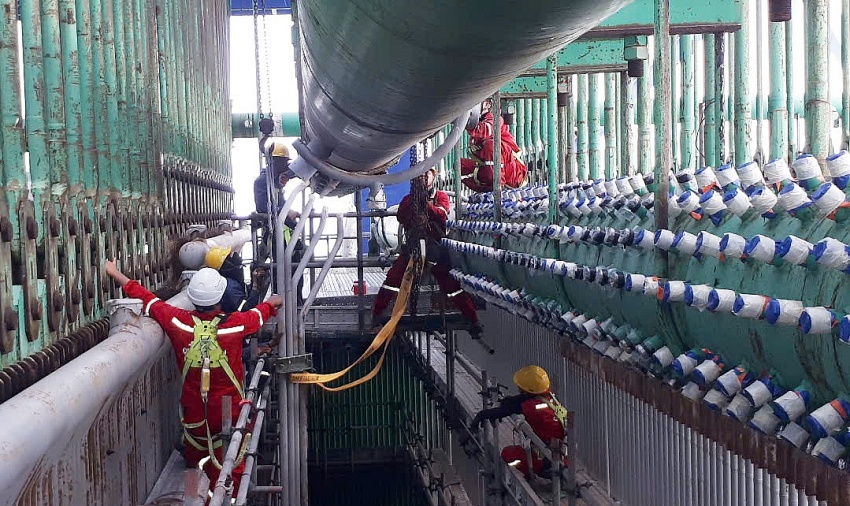

Khối lượng công việc lớn cùng yêu cầu kỹ thuật cao khiến đội ngũ cán bộ, kỹ sư, công nhân trên công trường thường xuyên làm việc tăng ca, xuyên trưa, kể cả cuối tuần. Nhịp độ khẩn trương, tinh thần trách nhiệm cao là hình ảnh nổi bật trên công trường Long Phú 1 trong những ngày này.

Song song với thi công, công tác đấu thầu cũng đang diễn ra quyết liệt. Ban QLDA đã hoàn tất phát hành hồ sơ mời thầu và đang tiến hành đánh giá hồ sơ dự thầu cho một số gói thầu quan trọng. Hiện công tác đàm phán hợp đồng cho 13 gói thầu đang được xúc tiến, trong đó một gói thầu (T06 – kiểm tra thiết bị STG của GEV) đã hoàn tất ký kết. Các gói thầu còn lại sẽ được tổ chức lựa chọn nhà thầu vào thời điểm phù hợp, bảo đảm đúng tiến độ và chất lượng yêu cầu.

Đặc biệt, việc đàm phán với các OEMs (nhà cung cấp thiết bị gốc) hiện hữu ghi nhận nhiều kết quả tích cực. Hầu hết các nhà thầu phụ đều bày tỏ thiện chí tiếp tục đồng hành, cung cấp thiết bị cho dự án, đồng thời sẵn sàng chia sẻ chi phí và rủi ro với Chủ đầu tư. Đây là yếu tố có ý nghĩa quan trọng, giúp Petrovietnam tận dụng tối đa vật tư, thiết bị sẵn có, từ đó kiểm soát tiến độ, chất lượng và chi phí đầu tư.

Lò hơi Long Phú 1 vào guồng lắp đặt, dự án bám sát tiến độ tổng thể

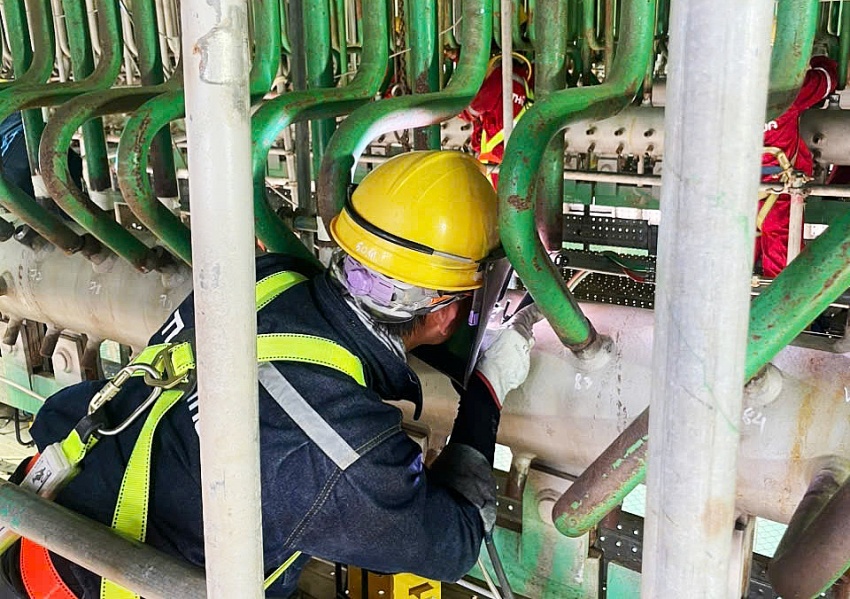

Công tác hàn ống áp lực cho Lò hơi 1

Ban QLDA đánh giá, tiến độ tổng thể của Dự án NMNĐ Long Phú 1 hiện đang bám sát kế hoạch đã đề ra. Trong thời gian tới, các bên tham gia đều đang nỗ lực tối đa để chuẩn bị cho công tác lắp đặt thiết bị chính, hoàn thành các mốc kỹ thuật quan trọng, hướng đến mục tiêu phát điện Tổ máy 1 vào cuối tháng 9 năm 2027 (PAC Tổ máy 1: 30/09/2027), Tổ máy 2 vào tháng 12/2027 (PAC Tổ máy 2: 31/12/2027).

Khởi động lắp đặt lò hơi Nhà máy Nhiệt điện Long Phú 1 Khởi động lắp đặt lò hơi Nhà máy Nhiệt điện Long Phú 1
Dự án NMNĐ Long Phú 1: Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027 Dự án NMNĐ Long Phú 1: Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027
Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027 Dự án NMNĐ Long Phú 1: Chuyển mình mạnh mẽ, hướng tới đích phát điện 2027
[VIDEO] Dự án NMNĐ Long Phú 1 chuyển mình mạnh mẽ, hướng tới đích phát điện 2027 [VIDEO] Dự án NMNĐ Long Phú 1 chuyển mình mạnh mẽ, hướng tới đích phát điện 2027

L.T

Cùng chuyên mục

Cụm Khí - Điện - Đạm Cà Mau: Công trình phức hợp mở đường cho chuỗi công nghiệp năng lượng hiện đại

Từ mỏ PM3 giữa biển khơi đến rừng U Minh, Cụm công nghiệp Khí - Điện - Đạm Cà Mau đã hình thành chuỗi công trình đồng bộ đầu tiên của Việt Nam, vừa góp phần bảo đảm an ninh năng lượng, an ninh lương thực, vừa tạo nên dấu ấn phát triển cho vùng đất cực Nam Tổ quốc.

“Kỳ quan đá móng” mỏ Bạch Hổ

Trong lịch sử ngành dầu khí thế giới, tầng đá móng kết tinh từng bị coi là bất khả thi về khả năng chứa dầu. Thế nhưng, mỏ Bạch Hổ đã làm thay đổi hoàn toàn quan niệm ấy. Ngày 6/9/1988, dòng dầu đầu tiên từ tầng đá granit nứt nẻ phun trào tại giếng BH-1, đánh dấu một bước ngoặt lịch sử không chỉ của Liên doanh Vietsovpetro mà của cả ngành dầu khí Việt Nam. Từ cột mốc ấy, Bạch Hổ trở thành một “kỳ quan đá móng”, nơi hội tụ trí tuệ khoa học, bản lĩnh công nghệ và ý chí tiên phong.

PV GAS CA MAU: 19 năm vững vàng mạch sống năng lượng Tây Nam

Năm 2025, tròn nửa thế kỷ hình thành và phát triển của Petrovietnam và cùng 35 của PV GAS. Trong dòng chảy ấy, PV GAS CA MAU đã là một phần không thể tách rời, nối dài mạch năng lượng vùng cực Nam Tổ quốc.

Chuyện về giàn khoan hơn 40 tuổi ở ‘rốn dầu’ Bạch Hổ

Trong số những công trình mang tính biểu tượng của ngành Dầu khí Việt Nam thì giàn MSP-1 của Liên doanh Vietsovpetro là một trong những cái tên gợi lên nhiều xúc cảm nhất. Đây không chỉ là công trình giàn khoan cố định đầu tiên, nơi khởi nguồn của dòng dầu thương mại đầu tiên ở mỏ Bạch Hổ, mà còn là giàn khoan của ký ức, của niềm tin và của những năm tháng không dễ gì quên được...

Từ Ô Môn thắp sáng khát vọng năng lượng xanh

Ngày 19-8-2025, Nhà máy Nhiệt điện (NMNĐ) Ô Môn IV đã chính thức khởi công. Đây không chỉ là một mốc son trong lịch sử 50 năm phát triển của Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) mà còn mang tầm vóc quốc gia khi vinh dự được Chính phủ chọn là công trình tiêu biểu khởi công chào mừng 80 năm Quốc khánh của đất nước.
